Napelem rendszer kiépítése lépésről lépésre útmutató

Napelem rendszer kiépítése lépésről lépésre útmutató

A villanyszámla hónapról hónapra megérkezik, a tető pedig üresen áll. Egy családi ház tulajdonosa ilyenkor gyakran arra gondol, hogy elegendő lesz néhány panelt kiválasztani, feltenni a tetőre, majd az invertert bekapcsolni. A valóságban a napelem rendszer kiépítése villamos tervezési, tetőfelmérési, elosztói és üzemeltetési döntésekből álló beruházás.



Magyarországon a napenergia-kapacitás gyors bővülése is ezt a szemléletet erősíti. A MAVIR előzetes adatai szerint 2024 elejére 5 649 MW napelemes kapacitás csatlakozott a rendszerhez, ebből 3 332 MW ipari naperőmű, illetve 2 317 MW háztartási méretű kiserőmű volt. 2024 júniusára a kapacitás közel 6 500 MW-ra, júliusra pedig 6 712 MW-ra emelkedett, a Központi Statisztikai Hivatal energiaadatai alapján.




A legfontosabb szabály: nem a lehető legtöbb panelt kell a tetőre tenni, hanem az ingatlan fogyasztásához, a tető adottságaihoz és a helyi hálózathoz illeszkedő rendszert kell megtervezni.



Bevezetés a napelem rendszer kiépítésébe otthon és vállalkozásnál



Egy családi háznál a folyamat gyakran egy egyszerű felismeréssel indul. A tulajdonos látja a villanyszámlát, tudja, hogy később elektromos autót, hőszivattyút vagy nagyobb műhelyfogyasztót használna, ezért napelemben gondolkodik. Egy vállalkozásnál ugyanez a kérdés már a nappali és hétvégi terhelési profilról, a telephely csatlakozási teljesítményéről, a termelési időszakról és az üzembiztonságról szól.



A jó döntéshez először nem panelt vagy márkát kell választani. Fel kell tárni, mikor fogyaszt az épület, mennyi szabad tetőfelület áll rendelkezésre, milyen az árnyékolás, és mit enged a csatlakozási pont. Egy délelőtt üresen álló iroda más rendszert igényelhet, mint egy napközben folyamatosan működő műhely. Egy család pedig akkor használja ki jobban a termelést, ha a nagyobb fogyasztókat, például a mosógépet, a hőszivattyút vagy a töltőt, részben a napsütéses időszakra tudja szervezni.



A projekt teljes íve



A napelem rendszer kiépítése jellemzően az igényfelméréssel kezdődik. Ezt követi a fogyasztás és a helyszín elemzése, a műszaki méretezés, az elosztói igénybejelentés, a csatlakozási feltételek tisztázása, majd a kivitelezés és az üzembe helyezés. A hálózatra kapcsolt rendszernél az elosztó jóváhagyása és a mérési megoldás legalább olyan fontos, mint a tetőn elhelyezett panelek.



A folyamatban több szereplő dolgozhat együtt:



  • Az ingatlantulajdonos megadja a fogyasztási célokat és biztosítja a szükséges dokumentumokat.



  • A tervező vagy kivitelező felméri a tetőt, a villamos hálózatot, az invertert és a védelmeket.



  • Az elosztó vizsgálja a hálózati csatlakozás lehetőségét és feltételeit.



  • A villamosenergia-kereskedő az elszámolási és vételezési oldalon jelenhet meg.



  • A mérőhelyet kezelő szakember gondoskodik arról, hogy a mérés és a csatlakozás megfeleljen az előírásoknak.



A végére ezért nem egyszerűen egy panelrendszer készül el. Egy olyan összehangolt villamos infrastruktúra jön létre, amelynek működését a termelés, a fogyasztás, a tárolás és a hálózati korlát együtt határozza meg.



A napelemes rendszer fő elemei és hogyan dolgoznak együtt



A napelemes rendszert érdemes vízhálózatként elképzelni. A panelek olyanok, mint a vízgyűjtő felületek, a kábelek csővezetékek, az inverter pedig az átalakító állomás, amely a ház készülékei számára használható formára alakítja az energiát. Ha bármelyik elem alulméretezett vagy rosszul illeszkedik, a teljes rendszer teljesítménye romolhat.

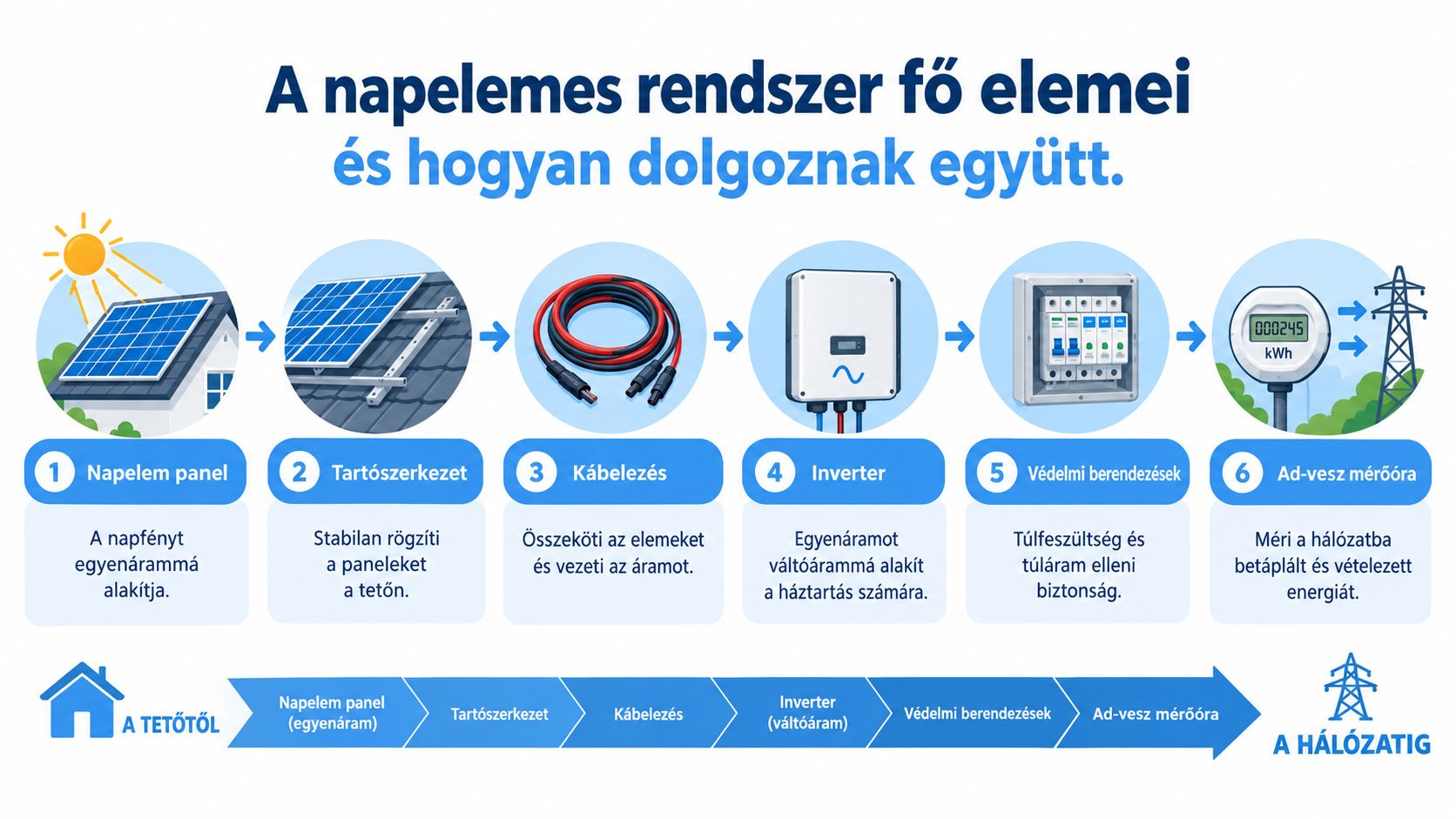

A napelemes rendszer fő elemeinek működését bemutató infografika a tetőtől a hálózatig tartó folyamatról.



A tetőtől az inverterig



  1. Napelem panelek: a napsugárzásból egyenáramot, vagyis DC energiát állítanak elő. A panelek soros és párhuzamos kapcsolása meghatározza a stringek feszültségét és áramát.



  1. Tartószerkezet: a tető héjazatához és szerkezetéhez illeszkedő rögzítési rendszer tartja a paneleket. A sínrendszer, a kampók, a bilincsek és a tetőátvezetések kiválasztásánál a vízzárás és a statikai biztonság nem választható el egymástól.



  1. DC-kábelezés: a megfelelő keresztmetszetű, kültéri használatra alkalmas kábelek kötik össze a panelmezőt és az invertert. A csatlakozók helyes krimpelése és a kábelvezetés ugyanúgy számít, mint maga a panel.



  1. Inverter: a panelek egyenáramát váltakozó árammá, vagyis AC energiává alakítja. Az inverter figyeli a hálózati paramétereket, kezeli a munkapontot, és hálózati hiba esetén a védelmi logikának megfelelően lekapcsol.



  1. Védelmi berendezések: a DC- és AC-oldali leválasztók, túláramvédelmek, túlfeszültség-védelmi eszközök és a földelési megoldások a hibák és tranziens túlfeszültségek hatását mérsékelik. Ezeket nem dekorációként kell beépíteni, hanem a konkrét rendszer és az épület villamos kialakítása alapján.



  1. Mérőhely: a hálózattal együttműködő rendszer esetén a mérésnek meg kell különböztetnie a vételezést és a betáplálást az adott elosztói feltételek szerint.



A leggyakoribb félreértés a paneloldali teljesítmény és a hálózatra adható AC-kapacitás összekeverése. A magyar HMKE-k kisfeszültségű, 0,4 kV-os hálózatra legfeljebb 50 kVA teljesítménnyel csatlakozhatnak, ami tipikusan 3×63 A főbiztosítói szintnek felel meg, a hazai csatlakozási korlátokat összefoglaló szakirodalmi anyag szerint. A nagyobb DC-panelmező tehát nem növeli automatikusan a hálózatra visszatáplálható AC-teljesítményt.




Gyakorlati szabály: a panelmezőt és az invertert együtt kell méretezni. A fázisszétosztás, a vezetékkeresztmetszet, a feszültségesés és a védelem beállítása a stabil üzem része, nem utólagos finomhangolás.



A teljes energiaáramlást bemutató magyarázatot az alábbi videó is szemlélteti:




Tervezés lépésről lépésre a fogyasztástól a tetőig



A tervezést mindig a fogyasztással kell kezdeni, nem a katalógusban látott panelmérettel. A cél annak megértése, hogy az épület mennyi energiát használ, milyen napszakban használja, és milyen fogyasztók jelennek meg később. Egy napelem rendszer kiépítése akkor lesz arányos, ha nemcsak a termelési lehetőséget, hanem az önfogyasztást is figyelembe veszi.

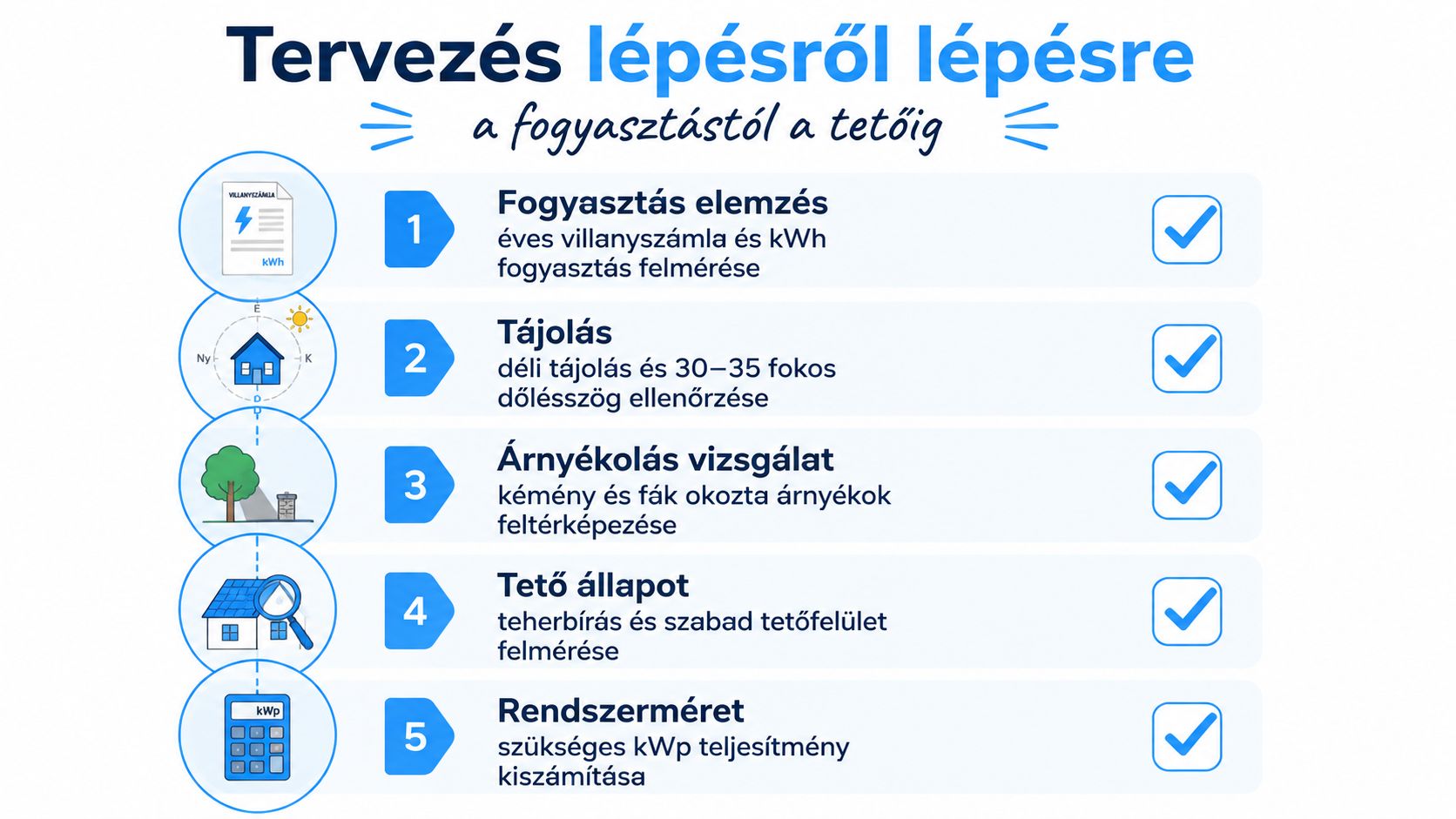

A napelem rendszer tervezésének öt lépése az energiafogyasztás elemzésétől a rendszer méretének meghatározásáig, infografikán szemléltetve.



Öt vizsgálat, amit nem érdemes kihagyni



1. Fogyasztási profil. Nézd meg a számlákat, de ne állj meg az összesített mennyiségnél. Különítsd el a nappali és esti fogyasztást, az állandó terheléseket, valamint a rövid idejű, nagy teljesítményű készülékeket. Vállalkozásnál a munkarend és a gépek működési ideje sokszor fontosabb, mint az éves összeg önmagában.



2. Tájolás és dőlésszög. A tetősík iránya, hajlásszöge és az esetleges keleti vagy nyugati felosztás befolyásolja a termelés időbeli eloszlását. Nem minden esetben a déli tető adja a legjobb használati eredményt. Ha az épület fő fogyasztása a délelőtti vagy délutáni időszakra esik, egy megosztott tetőfelület is ésszerű megoldás lehet.



3. Árnyékolás. Kémény, tetősíkból kiálló ablak, szomszédos épület vagy növényzet részleges árnyékot adhat. A tervezőnek nemcsak a déli napsütést kell néznie, hanem a nap járását és a stringek elhelyezését is. Az árnyékos modulokat külön munkapont-kezeléssel vagy más elrendezéssel lehet kezelni, ha azt a rendszerkoncepció indokolja.



4. Tető és tartószerkezet. Ellenőrizni kell a héjazat állapotát, a rögzítési pontokat, a teherbírást és a karbantartáshoz szükséges hozzáférést. Ha a tető felújításra szorul, célszerű ezt a napelemek felszerelése előtt rendezni. A későbbi bontás és visszaszerelés fölösleges kockázatot jelenthet.



5. Villamos méretezés. Az inverter kiválasztásakor a DC-oldali feszültségtartományt, a stringek áramát, az AC-oldali terhelést, a fázisokat, a kábelhosszakat és a védelmeket együtt kell ellenőrizni. A vezetékkeresztmetszetet nem pusztán a névleges áram, hanem a feszültségesés, a nyomvonal, a környezeti hőmérséklet és a szerelési mód alapján kell meghatározni.



Egy családi háznál előfordulhat, hogy a tető sok panelt elbírna, de a helyi csatlakozási pont vagy a fogyasztási profil nem indokolja a maximális méretet. Ilyenkor kisebb, jól elhelyezett rendszer, okos terhelésvezérlés vagy később hozzáadható tároló lehet a jobb irány.



Engedélyezés és hálózati csatlakozás Magyarországon



A hálózatra kapcsolt rendszer nem attól válik megvalósíthatóvá, hogy a kivitelező talált elegendő tetőfelületet. Az elosztó vizsgálja meg, hogy a helyi hálózat és az adott csatlakozási pont képes-e fogadni a tervezett termelőt. Ezért a napelem rendszer kiépítése előtt a hálózati ügyintézést el kell indítani.



Az elosztói folyamat sorrendje



Az első lépés az igénybejelentés az illetékes elosztónál. A dokumentumok alapján az elosztó megvizsgálja a csatlakozási lehetőséget, majd elkészíti a műszaki-gazdasági tájékoztatót, vagyis az MGT-t. A folyamat kulcselemeit a Magyarországra vonatkozó megújulóenergia-csatlakozási összefoglaló is ebben a sorrendben kezeli.

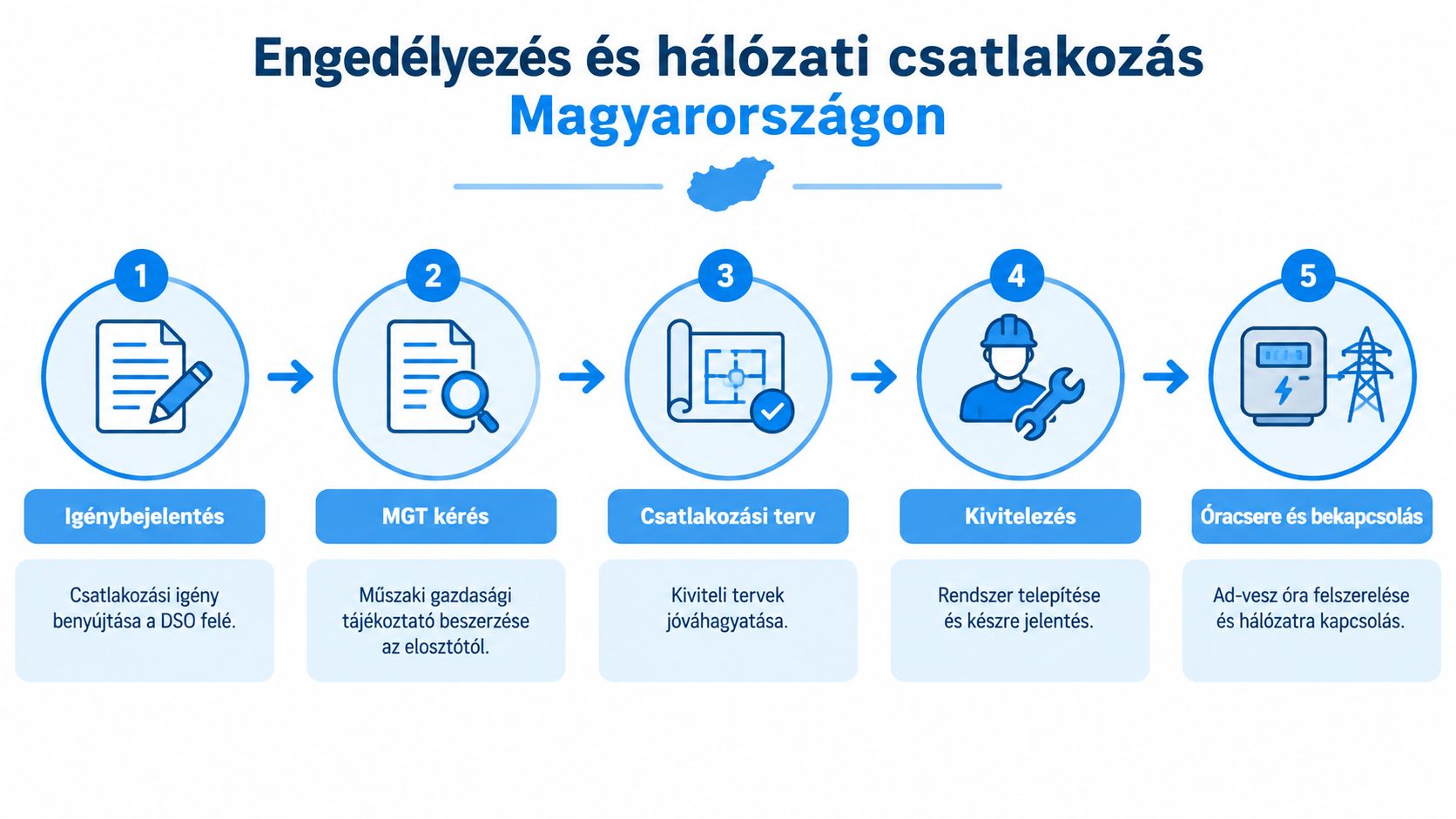

Infografika, amely bemutatja a napelemes rendszer hálózatra csatlakozásának öt lépésből álló engedélyezési folyamatát Magyarországon.



Az MGT rögzítheti a csatlakozási pontot, a szükséges hálózati beavatkozásokat és a megvalósítás feltételeit. Ezeket nem a kivitelező választja meg szabadon. A kivitelező a megadott műszaki keretek között tervez, az elosztó pedig a hálózati kapacitás és a szükséges megerősítések alapján határoz.



Ezután készül el a csatlakozási terv, amelyet az elosztónak jóvá kell hagynia. Jóváhagyás után következik a hálózati csatlakozási szerződés, majd a kivitelezés, a készre jelentés, az ellenőrzés és a mérési feltételek rendezése.



Mi okoz leggyakrabban csúszást



A tervezési fázisban már számolni kell a hálózatbővítés esetleges költségével és időigényével. Ha az elosztó olyan beavatkozást ír elő, amely érinti a csatlakozási pontot vagy a közcélú hálózatot, azt nem lehet pusztán jobb inverterrel kiváltani.



A dokumentáció visszaküldése, hiányos helyszíni adatok, eltérő mérőhelyi állapot vagy nem megfelelő inverteradatlap szintén lassíthatja az ügyet. A kivitelezőnek ezért már az elején szüksége van a mérőhely, a fővezeték, a fázisok és a tető valós állapotát bemutató információkra.




Ellenőrizd előre: legyen tisztázott az illetékes elosztó, a csatlakozási pont, az MGT tartalma, a terv jóváhagyásának feltétele és az esetleges hálózatfejlesztés felelőse.



Visszatáplálás vagy szigetüzem és mikor melyik éri meg



A visszatáplálás nem minden ingatlannál azonos módon engedélyezhető. A lehetőség a helyi hálózat befogadóképességétől és az adott csatlakozási ponttól függ, ezért a beruházás előtt érdemes ellenőrizni a MEKH hálózati betáplálási adatbázisát, valamint benyújtani az elosztói igénybejelentést.



A napenergia-rendszerek hazai mérete közben tovább nőtt. A rendelkezésre álló összefoglaló szerint 2025 végére 8 GW fölé, 2026 elejére pedig körülbelül 8,37 GW-ra emelkedett a beépített fotovoltaikus kapacitás, miközben a napenergia részesedése a villamosenergia-termelésben 2025-ben 28 és 29 százalék között alakult, a 2026-os otthoni napenergia-szabályokat összefoglaló elemzés szerint. Ez a környezet a termelés mellett egyre inkább a rugalmasságot és a helyi hálózati korlátokat helyezi előtérbe.



































Szempont Visszatápláló HMKE Nulla-betáplálás Szigetüzem
Hálózati kapcsolat A rendszer a hálózattal együtt működik, és a jóváhagyott feltételek szerint táplálhat be. A hálózat megmarad, de az energiavezérlés a betáplálást korlátozza vagy megszünteti. A fogyasztók saját termelő és tároló rendszerből működnek, hálózati együttműködés nélkül vagy elkülönített módon.
Akkumulátor szerepe Nem feltétlenül szükséges, de növelheti a helyben felhasznált energia arányát. Kifejezetten hasznos lehet a pillanatnyi többlet elraktározására. Az üzem folytonosságának és az esti, illetve tartalékellátásnak alapvető eleme.
Mikor lehet ésszerű Ha a csatlakozási pont fogadóképessége és az elszámolási feltételek megfelelőek. Ha a hálózat nem fogad vissza, de a helyszínen van jelentős nappali fogyasztás. Távoli vagy kritikus fogyasztóknál, ahol az önálló energiaellátás fontosabb a hálózati elszámolásnál.
Fő kockázat A helyi hálózati korlát és az elszámolási szabályok változása. A vezérlésnek pontosan kell kezelnie a fogyasztást és a termelést. Nagyobb tervezési fegyelmet, tárolási kapacitást és terheléskezelést igényel.



A döntést a fogyasztási profil alapján kell meghozni. Ha napközben működik a vállalkozás, a nulla-betáplálásos rendszer tároló nélkül is működőképes lehet. Ha a ház este használja el az energiát, a tároló vagy a fogyasztók időzítése fontosabbá válik, mint a panelmező további növelése.



Költségek hozamok és megtérülés tárolóval 2026-ban



A megtérülést nem szabad egyetlen panelárból vagy egy optimista éves termelési becslésből levezetni. A számításnak tartalmaznia kell a paneleket, az invertert, a tartószerkezetet, a védelmeket, a kábelezést, a mérőhelyet, az esetleges hálózati munkát, az üzemeltetést és a tároló költségét is.



Az egyszerű számítás logikája



A beruházás értékét három kérdéssel lehet rendezni:



  • Mennyibe kerül a teljes rendszer? Ne csak a tetőn látható elemeket számold, hanem a tervezést, a csatlakozást és a villamos kiegészítőket is.



  • Mennyi energiát használsz fel helyben? A saját fogyasztás általában értékesebb döntési szempont, mint az a többlet, amelyet a hálózatba adnál.



  • Milyen feltételekkel számolható el a maradék energia? Ezt az aktuális elosztói és kereskedői feltételek alapján kell ellenőrizni.



Az egyszerű megtérülési képlet így írható fel:



megtérülési idő = teljes beruházás nettó költsége / éves pénzügyi előny



Az éves pénzügyi előny a helyben felhasznált energia értékéből, az engedélyezett betáplálásból és az elkerült vételezésből állhat. Ha a rendszer termelése és a fogyasztás időben elválik egymástól, a tároló javíthatja a helyben hasznosított energia arányát, de közben új beruházási és üzemeltetési tételt is hozzáad.

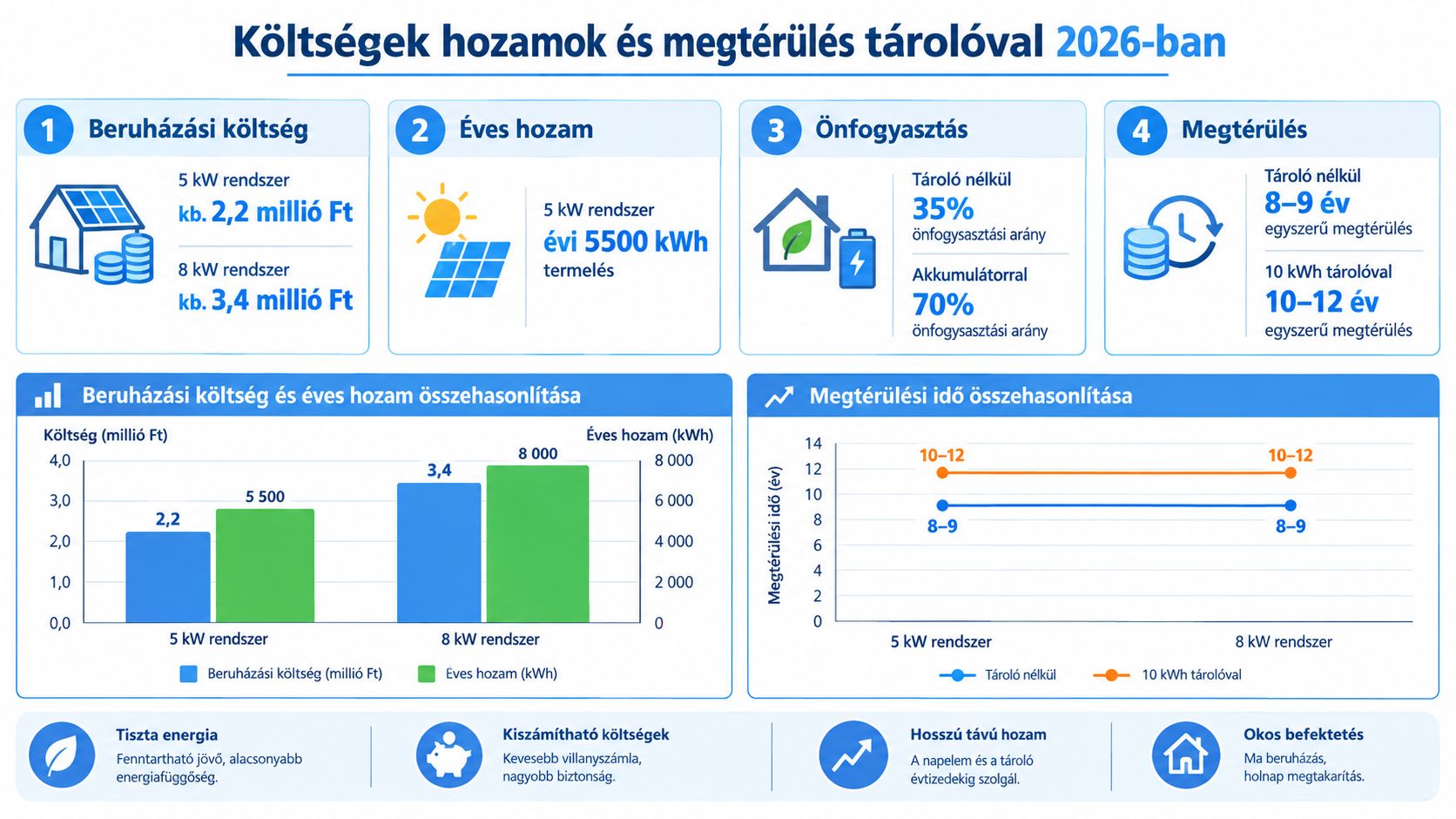

Infografika a napelem rendszerek beruházási költségeiről, hozamáról és megtérülési idejéről 2026-os adatok alapján.



Mit változtat a tároló



A 2026-os támogatási irány kifejezetten az új HMKE-rendszer és tároló, illetve a meglévő HMKE fejlesztése felé tereli a piacot. A kapcsolódó program legalább 10 kWh akkumulátort és legfeljebb 2,5 millió forint támogatást említ, a tárolóprogramról szóló 2026-os összefoglaló szerint.



Ez nem jelenti azt, hogy minden ingatlanhoz a legnagyobb panelmező és a nagy akkumulátor illik. A tároló akkor adhat műszaki értéket, ha van nappali többlettermelés, esti fogyasztás, nulla-betáplálási korlátozás vagy tartalékellátási igény. Ha a ház napközben is elhasználja a termelést, a kisebb és célzottabb rendszer lehet racionálisabb.




A tároló nem önmagában teszi gazdaságossá a beruházást. A fogyasztási profil, a hálózati feltétel és az elszámolás együtt dönti el, mennyi haszna lesz.



Kivitelezés utáni teendők és karbantartás hosszú távra



A rendszer első reggele már gyakorlati próba: látszik-e a termelés a monitoringban, helyesen működik-e a mérés, és tudod-e, mit jelent egy hibajelzés. Az üzembe helyezéssel ezért az ellenőrzés kezdődik. A kivitelező adja át a dokumentációt, a beállításokat, a garanciális feltételeket és a biztonságos lekapcsolás módját.



Átadáskor kérd el ezeket



  • Dokumentáció: egyvonalas kapcsolási rajz, készre jelentési iratok, inverteradatok és védelmi beállítások.



  • Monitoring-hozzáférés: alkalmazás vagy webes felület a termelés és a hibajelzések követéséhez.



  • Mérési információ: tisztázd, melyik mérő mit mutat, és hogyan különül el a vételezés a betáplálástól.



  • Garanciális feltételek: legyen egyértelmű, kihez fordulhatsz inverterhiba, kommunikációs hiba vagy beázás gyanúja esetén.



  • Karbantartási terv: rögzítsd a szemrevételezés, a villamos ellenőrzés és a tetővizsgálat rendjét.



A monitoring olyan, mint a műszerfal: nem elég látni egy pillanatnyi értéket, az előző működéshez képest kell értelmezni. Tartós, indokolatlan eltérésnél vizsgálat szükséges. A hibakódot ne töröld azonnal. Jegyezd fel a megjelenés idejét, az időjárást és a működő fogyasztókat.



A paneleket akkor tisztítsd, ha a szennyeződés érzékelhetően rontja a működést, és a munka biztonságosan elvégezhető. Tetővizsgálatkor ellenőrizni kell a kábelek mechanikai épségét, a csatlakozókat, a tartószerkezetet és a vízzárást. Az inverter körül maradjon meg a gyártó által előírt szellőzés és hozzáférés.



Éves ellenőrzőlista



A szakszerű átadás és a dokumentált karbantartás a biztonságos üzem része. A megfelelő kábelezési, mérési, védelmi és napelem rendszerek kategóriája komponensek között tartószerkezetek, kábelek, csatlakozók, mérőműszerek és villámvédelmi elemek is szerepelhetnek.



Villamos szakembert kell bevonni, ha a rendszer ismételten lekapcsol, a mérőhelyen melegedés látható, sérült kábel vagy csatlakozó jelenik meg, illetve tetőjavítás, bővítés vagy akkumulátor-telepítés készül. Ilyenkor a nulla-betáplálás, a tároló vagy a szigetüzem beállításait is a hálózati feltételekhez kell igazítani.



Kivitelezés előtt gyűjtsd össze a fogyasztási adatokat, fényképezd le a mérőhelyet és a tetőt, majd kérj olyan felmérést, amely a csatlakozást, a karbantarthatóságot és a későbbi bővítést is vizsgálja. Műszaki alkatrészek és kiegészítők beszerzését egyeztesd villamos szakemberrel a teljes rendszer összeállítása előtt.
