Napelem rendszer telepítése: szakmai útmutató 2026-ban

Magyarországon 2023-ban már 256 471 háztartási méretű napelemes rendszer működött, és ezek közül 223 823 volt lakossági. A teljes beépített kapacitás 2329 MW-ot, a lakossági rendszerekhez kapcsolódó kapacitás pedig 1638 MW-ot tett ki a KSH napenergia-infografikája szerint. A napelem rendszer telepítése ezért ma már nem különleges családi házas projekt, hanem komoly villamosipari munka, ahol a tetőn végzett szerelés csak az egyik feladat.

A gyakorlatban sok beruházás nem a paneleknél bukik el. A hibás fázistervezés, a hiányos csatlakozási dokumentáció, a tetőformára vonatkozó új korlátok vagy az internetkapcsolat nélküli inverter később áttervezést, elutasítást és csúszást okozhat. Az alábbi útmutató a helyszíni felméréstől a hálózati átadásig mutatja be a folyamatot, a kivitelezés azon részleteivel együtt, amelyek egy működő és ellenőrizhető rendszert elválasztanak egy gyorsan felszerelt, problémás megoldástól.

Miért kritikus a szakszerű napelem rendszer telepítése

A napelemes rendszerek gyors terjedése a kivitelezőtől ma már többet követel egyszerű tetőszerelésnél. A 2019 és 2023 közötti bővülést és a lakott lakások 6%-os arányát a KSH StatSzemle és napenergia-infografika mutatja be. A nagyobb elterjedtség többféle tetőállapotot, fogyasztói hálózatot és csatlakozási helyzetet jelent, ezért egy rossz döntés később nemcsak termelési, hanem engedélyezési hibát is okozhat.

A problémák gyakran a dokumentációban jelennek meg. Hibás kapcsolási rajz, eltérő inverteradat, rosszul megadott fáziskiosztás vagy hiányzó műszaki részlet miatt az elosztó visszaküldheti a kérelmet. Ilyenkor a panelek és az anyagok már a helyszínen lehetnek, a szerelés mégsem halad tovább.

Infografika a napelemes rendszerek szakszerű telepítésének fontosságáról, piaci adatokkal és a hibák elkerülésének előnyeivel Magyarországon.

A méret már hálózati kérdés is

A magyar energiaszektorról szóló hivatalos összefoglaló szerint a napelemes kapacitás 2025 elejére meghaladta a 7550 MW-ot, november elejére pedig 8198 MW-ra nőtt. Ebből 2848 MW jutott a háztartási méretű kiserőművekre, 5349 MW pedig az ipari méretű és saját célra termelő naperőművekre, a magyar energiaszektorról szóló hivatalos összefoglaló alapján.

A KSH összefoglalója szerint 2025-ben a napelemek termelése az öt évvel korábbi érték 4,5-szerese volt, és körülbelül háromtizedét a legfeljebb 50 kW-os háztartási méretű kiserőművek adták. A telepítőnek ezért a panel, az inverter és a vezetékezés mellett a hálózati, dokumentációs és monitoringfeltételeket is össze kell hangolnia.

Szakmai szabály: A jó rendszer nem a legtöbb panelt zsúfolja a tetőre, hanem műszakilag, dokumentációsan és hálózati szempontból is elfogadható.

A projekt akkor zárható le, ha a felmérés, tervezés, engedélyezés, szerelés és átadás adatai egyeznek a tényleges állapottal. Az inverter szabályosan működik, a védelmek mérhetők, és az elosztó lezárta a csatlakozást.

Helyszíni felmérés és műszaki méretezés a gyakorlatban

Több telepítési projektünkben a mérőhely és a tető szerkezete okozta a valódi korlátot, nem a panelek kiválasztása. A felmérés ezért az ingatlan villamos és hálózati helyzetének tisztázásával kezdődik. A MVM Émász HMKE-tájékoztatója szerint a háztartási méretű kiserőmű kisfeszültségű hálózatra csatlakozik, csatlakozási teljesítménye legfeljebb 50 kVA lehet, és az illetékes elosztó hozzájárulása szükséges.

A helyszíni munkát ebben a sorrendben érdemes elvégezni:

  1. Tető és környezet: Fel kell venni a tetősíkok tájolását, dőlését és árnyékolását, továbbá a kémények, tetőkibúvók és később növő fák helyét. A stringek kialakítását az árnyék napi mozgása és a különböző tetősíkok eltérő termelése is meghatározza.
  2. Szerkezet: Ellenőrizni kell a fedés típusát, a szarufák hozzáférhetőségét, a héjazat állapotát és a rögzítési pontokat. Régi vagy bizonytalan tetőn előbb a hibákat kell javítani. A későbbi bontás költségesebb és nagyobb beázási kockázattal jár.
  3. Villamos betáp: A mérőhely, a főelosztó, a vezetékek keresztmetszete, a fázisszám és a rendelkezésre álló teljesítmény együtt adja a csatlakozás műszaki alapját. Az alulméretezett fogyasztói fővezeték közvetlen akadályt jelenthet.
  4. Fogyasztási profil: Az éves fogyasztás önmagában kevés. Tudni kell, mikor működik a hőszivattyú, a bojler, az elektromos főzőlap, a műhely vagy az elektromosautó-töltő. A nappali terhelés és az akkumulátor későbbi lehetősége más invertert indokolhat.

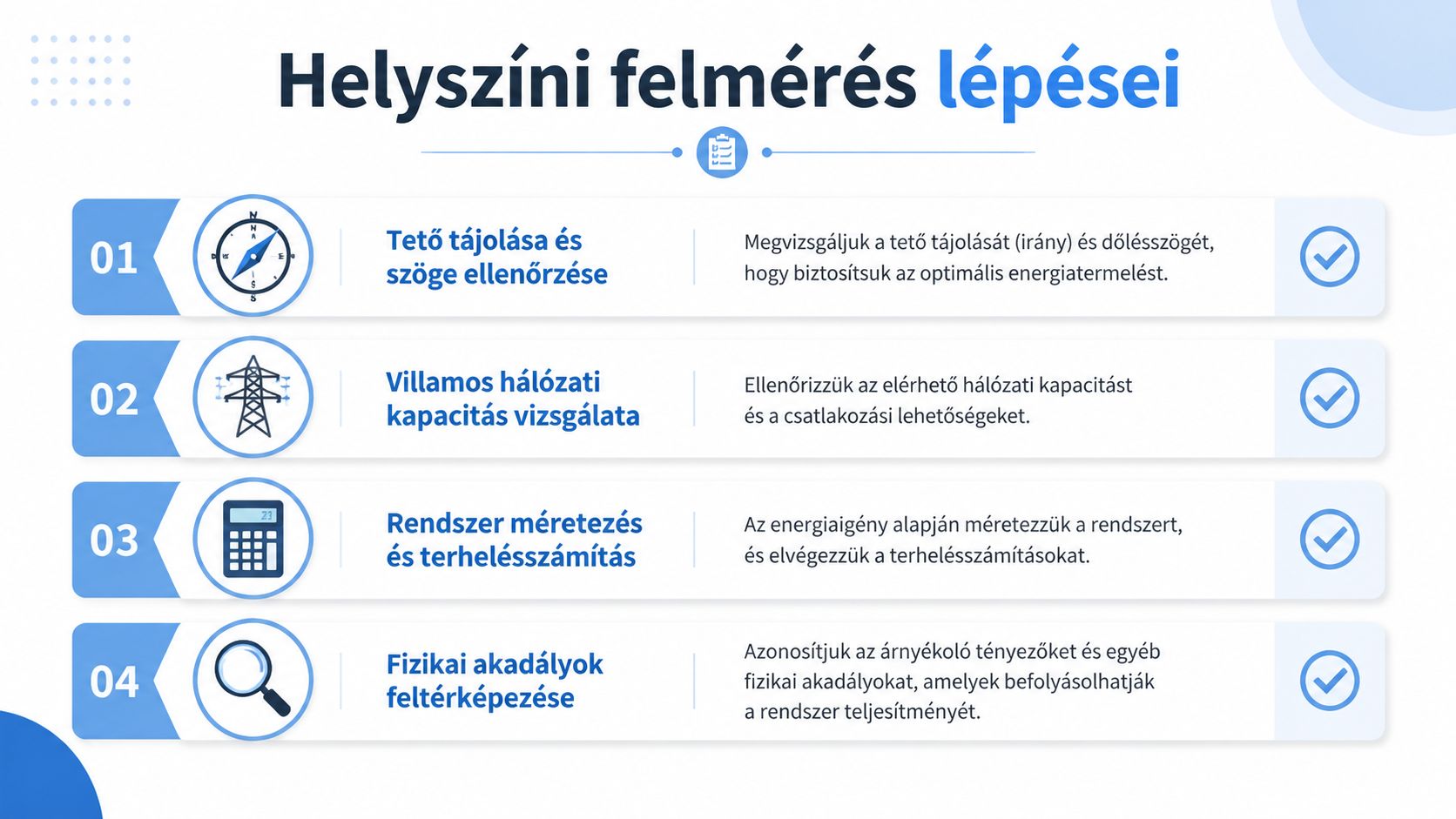

Infografika a napelem rendszer telepítését megelőző helyszíni felmérés négy fontos lépéséről, részletes magyar nyelvű leírással.

A 2,5 kVA-s küszöböt már az elején tisztázni kell

Magyarországi gyakorlatban 2,5 kVA feletti HMKE-igénybejelentéshez háromfázisú csatlakoztatás szükséges, míg egyfázisú termelőegység 2,5 kVA-ig csatlakoztatható. Ezt a HMKE-telepítési szakmai összefoglaló is kiemeli.

Ha a megrendelő nagyobb invertert kér, de a mérőhely egyfázisú, fázisbővítésre, mérőhelyi munkára, új kábelezésre és módosított dokumentációra lehet szükség. A panelteljesítmény önmagában nem dönti el a csatlakozást.

Az inverter kiválasztásakor a stringfeszültséget, az üzemi áramot, a tetősíkok számát, az árnyékolást és a hálózati feltételeket együtt kell vizsgálni. A kábelhosszakat már a felméréskor rögzíteni kell, mert a hosszú DC- vagy AC-szakasz vezetési veszteséget és nehezebb nyomvonalat okozhat.

Engedélyezési csapdák és a 2025-ös szabályozási változások

A napelem rendszer telepítése Magyarországon először csatlakozási ügy, csak utána szerelési feladat. A HMKE közcélú elosztóhálózathoz csatlakoztatásához az illetékes elosztó hozzájárulása kell. A csatlakozási dokumentációt az MGT előírásai szerint, aktív státuszú, villamos szakirányú és kamarai nyilvántartásban szereplő tervező bevonásával kell elkészíteni. A részletes követelményeket a Magyar Napelem Napkollektor Szövetség szabályozási tájékoztatója is ismerteti.

Az MGT előírásai szerint a folyamat egymásra épülő szakaszokból áll: felmérésből, tervezésből, szerződéskötésből, engedélyezésből, szerelésből, hálózati átadásból és rendszerátadásból. A teljes átfutás 6–12 hét, az elosztói engedélyezés pedig jellemzően 4–8 hét. Ezek határidők, nem garanciák, hiánypótlás vagy mérőhelyi eltérés esetén hosszabbodhatnak.

A tetőgeometria több projektet kizárhat

2025. január 1-jétől a napelemeket a tetőfelületen szabályos geometriában kell elhelyezni, és nem lóghatnak ki a tető síkjából. Homlokzaton csak az építészeti architektúrába integráltan helyezhetők el, erkélyre pedig egyáltalán nem telepíthetők. Műemléki ingatlannál örökségvédelmi jóváhagyás is szükséges.

Ez az ajánlatadásnál okoz gyakori hibát. A teljesítményre elkészített látványterv még nem bizonyítja, hogy a kiosztás megfelel a tető formájának. Már a helyszíni felméréskor ellenőrizni kell a tetősíkok határait, a széleket, a felépítményeket és a szabályos elrendezést. A műszakilag működő, de szabálytalanul kilógó panelkiosztást az elosztói vagy építésügyi eljárás nem fogadja el.

Az inverter internetkapcsolata már megfelelési kérdés

2025. július 1-je után csak internetkapcsolattal rendelkező inverterekkel szerelt naperőművek építhetők, a működő rendszereknek pedig termelési adatot kell szolgáltatniuk, bizonyos régi inverterek kivételével. A háztartási napelem-termelés és adatkapcsolat változásáról szóló tájékoztató szerint a monitoring és a hálózati adatszolgáltatás a rendszer része.

A Wi-Fi-képesség önmagában kevés. A kivitelezés során stabil kommunikációt kell kialakítani, ellenőrizni kell a távfelügyeletet, és dokumentálni kell az adatátvitelt. Vastag falú épületben külön kommunikációs megoldásra lehet szükség. Ha ezt az átadásig halasztják, a hiányosság gyakran csak a végső ellenőrzéskor derül ki.

Rögzítés, kábelezés és inverterbe kötés szakszerűen

A tetőn nem a gyors panelrögzítés a cél, hanem a tartós, vízzáró és később is ellenőrizhető kialakítás. Cserépfedésnél a kampók helyét a szarufához kell igazítani, nem a cserép kényelmes pontjához. Lemezfedésnél a gyártói tartórendszer és a megfelelő tömítés határozza meg a beépítés minőségét. Palánál úgy kell dolgozni, hogy a rögzítés ne repessze meg a fedőelemeket.

A síneket folytonosan, megfelelő alátámasztással kell szerelni. A kötőelemeket a gyártó által megadott nyomatékkal kell meghúzni, mert a laza kötés kilazulhat, a túlhúzás pedig deformálhatja a profilt vagy a modult. Tetőáttörésnél a víz útját is meg kell tervezni, különben a csapadék a héjazat alá juthat.

Szakember éppen napelem rendszer rögzítését végzi a tetőn egy csavarkulcs segítségével a biztonságos telepítés érdekében.

A DC-oldalon a részletek adják a megbízhatóságot

A modulokat olyan stringekbe kell rendezni, amelyek üzemi és üresjárati feszültsége az inverter megengedett tartományán belül marad. Eltérő tájolású vagy jelentősen különböző árnyékolású tetősíkokat nem célszerű egy stringre kötni. Több MPPT-bemenetnél a különböző karakterisztikájú mezőket külön bemenetre kell vezetni.

MC4-kompatibilis csatlakozónál az azonos rendszerhez tartozó, megfelelően krimpelt elemek használata alapkövetelmény. A csatlakozás nem maradhat húzás alatt, vízben fekve vagy hozzáférhetetlen helyen. A DC-kábeleket UV-álló kötegelővel és megfelelő kábelvezetővel kell rögzíteni, távol az éles, dörzsölődő szélektől és a forró felületektől.

A nyomvonalat még a szerelés előtt érdemes felrajzolni. A pozitív és negatív vezetőt együtt, rendezett útvonalon kell vezetni, felesleges hurkok nélkül. Minden áramkört és leválasztót jelölni kell, mert hibakereséskor a pontos felirat jelentősen gyorsítja a munkát.

A rögzítéshez és kábelezéshez szükséges szerszámok, mérőműszerek, csatlakozók és napelemes komponensek beszerzéséhez a Takacs Gabor Antal E.V. napelem-rendszer kategóriája is használható.

A fizikai bekötést a gyártói szerelési útmutató szerint kell elvégezni. A panel, az inverter és a védelmi készülék adatai alapján választható ki a vezeték-keresztmetszet, a leválasztás és a kapcsolókészülék. A meglévő kábel automatikus felhasználása különösen hosszú tető és inverter közötti szakasznál okozhat hibát.

Az inverter száraz, jól szellőző és hozzáférhető helyre kerüljön. Szűk, hőt visszatartó szekrénybe nem való, és a DC-, illetve AC-leválasztónak később is kezelhetőnek kell maradnia. Az AC-oldali áramkört a főelosztóig külön, egyértelműen jelölt védelemmel kell kialakítani. A hálózati csatlakozás csak a jóváhagyott kapcsolási rajz szerint történhet.

Open

Földelés, túlfeszültség-védelem és biztonsági ellenőrzések

A földelés a hibaáramok és túlfeszültségek biztonságos elvezetésének alapja. A modulkereteket, a tartószerkezetet és az inverter kijelölt védővezetői pontját össze kell kötni az épület védővezető-rendszerével. A kötéseket korrózióálló, erre minősített elemekkel kell elkészíteni, hozzáférhető helyen. A kialakítást az MSZ HD 60364-7-712 követelményeihez és a gyártói előírásokhoz kell igazítani.

A DC- és AC-oldali túlfeszültség-védelemnél számít a kábelek hossza, az épület villámvédelme, a rendszer felépítése és az inverter elhelyezése. Hosszú DC-nyomvonalnál az inverter közelében elhelyezett védelem önmagában nem minden esetben elég. A védelmi készülékek kiválasztását és koordinációját a tényleges kialakítás alapján kell elvégezni.

Feszültség alá helyezés előtt kötelező ellenőrzések

A bekapcsolás előtt dokumentált mérési sorozat szükséges. Az eredményeknek a ténylegesen elkészült stringekhez és áramkörökhöz kell kapcsolódniuk.

  • Szigetelési ellenállás: A DC-vezetők szigetelését megfelelő mérőműszerrel kell vizsgálni.
  • Polaritás: A pozitív és negatív vezető felcserélése inverterhibát és veszélyes üzemállapotot okozhat.
  • Üresjárati feszültség: Minden stringet külön kell megmérni, majd az értéket összevetni a tervezett konfigurációval.
  • Folytonosság és földelés: Igazolni kell a védővezetői és potenciálkiegyenlítő kapcsolatok folytonosságát.
  • AC-oldali vizsgálat: Ellenőrizni kell a fázishelyzetet, a hálózati feszültséget, a leválasztást és a védelmi készülékek működését.

A mérés az utolsó ellenőrzési pont bekapcsolás előtt. Feltárhatja a hibás polaritást, a sérült kábelt vagy a rossz stringkiosztást.

A hiányos jegyzőkönyv későbbi hibakeresést és visszahívást okozhat. A pontos mérési dokumentáció a kivitelezőt és az ügyfelet is védi bővítés vagy invertercsere esetén.

Üzembe helyezés, hálózati átadás és hosszú távú karbantartás

Az üzembe helyezésnél az invertert a jóváhagyott hálózati paraméterekre kell konfigurálni. Ezután ellenőrizni kell a stringek felismerését, létre kell hozni a monitoringkapcsolatot, és terhelés, valamint termelés közben is figyelni kell a működést. A 2025. július 1-je után épített rendszereknél az internetkapcsolat és a termelési adatszolgáltatás a megfelelés része, nem kényelmi funkció, amint azt a MÁVIR-adatkapcsolatról szóló szakmai tájékoztató ismerteti.

A hálózati átadás alapja, hogy a dokumentáció és a helyszíni állapot egyezzen. A kapcsolási rajzon szereplő inverternek, leválasztónak, mérőhelynek, fáziskiosztásnak és védelmi készülékeknek meg kell egyezniük a ténylegesen felszerelt eszközökkel. Az eltérések átírást vagy újabb helyszíni egyeztetést okozhatnak. Az elosztó a csatlakozási feltételek, a kivitelezés és a mérési eredmények alapján dönt.

Átadási ellenőrzőlista

  • Dokumentumok: Legyen együtt a jóváhagyott csatlakozási dokumentáció, a kapcsolási rajz, a termelői nyilatkozat és minden mérési jegyzőkönyv.
  • Helyszíni megfelelés: A panelkiosztás, az inverter, a leválasztók és a kábelnyomvonal feleljen meg a rajzoknak.
  • Monitoring: Működjön az internetkapcsolat, jelenjenek meg a termelési adatok, és az ügyfél tudja, hol ellenőrizheti a rendszert.
  • Ügyfélátadás: A kezelési útmutató, a garanciális dokumentumok, a védelmek helye és a lekapcsolás menete legyen átadva.
  • Karbantartás: Legyen meghatározva a tető, a kábelek, a csatlakozók és a rögzítések időszakos szemrevételezése.

A karbantartásnál a célzott ellenőrzés többet ér a találomra végzett tisztításnál. Figyelni kell a sérült modulra, a meglazult sínre, a kábelek szigetelésére, a korrózióra, az inverter hibakódjaira és a monitoringban látható szokatlan termelési eltérésre. Firmware-frissítést csak a gyártó eljárása szerint végezzünk, és minden beavatkozást dokumentáljunk.

A lezárás feltétele, hogy a tető, a DC- és AC-oldal, a védelmek, az adatkapcsolat és az adminisztráció átadható rendszerként működjön.
